摘要:近日,随着最后一方混凝土浇筑完成,甘肃能化庆阳2×660MW煤电项目迎来重要建设节点,项目烟囱外筒顺利封顶,标志着烟囱土建主体施工全面收官,工程正式转入内筒安装、防腐保温及附属配套施工阶段。
(宁县融媒记者 陈龙 郑倩红 曹荣)近日,随着最后一方混凝土浇筑完成,甘肃能化庆阳2×660MW煤电项目迎来重要建设节点,项目烟囱外筒顺利封顶,标志着烟囱土建主体施工全面收官,工程正式转入内筒安装、防腐保温及附属配套施工阶段。

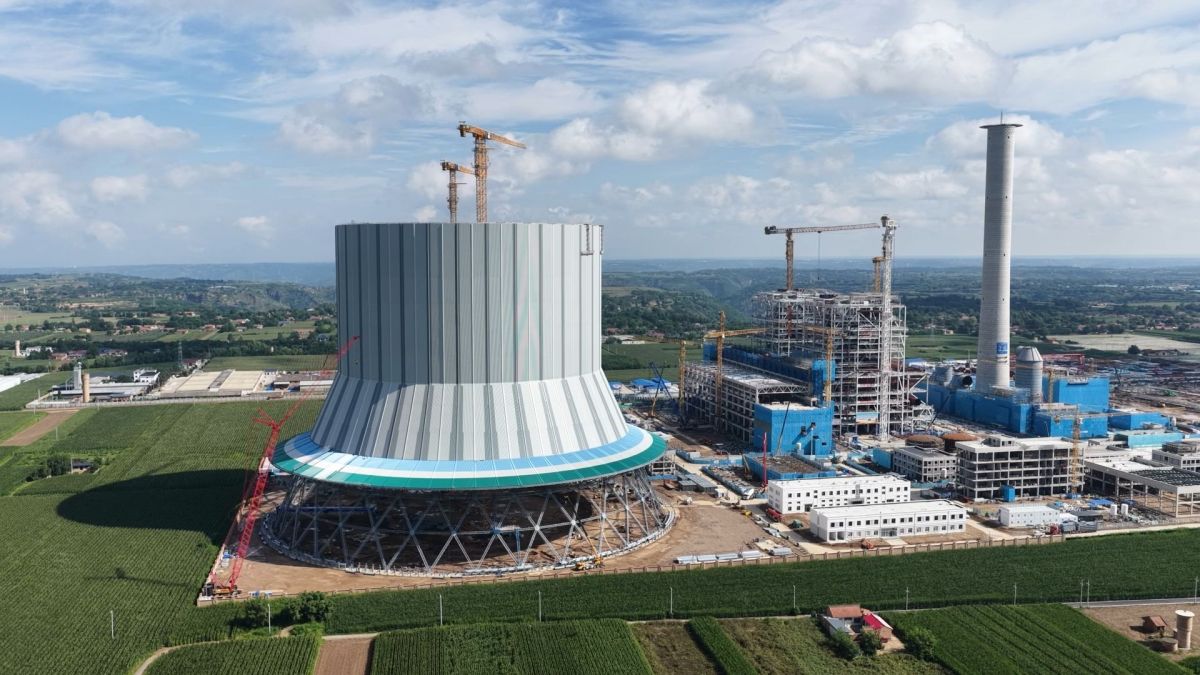

本次封顶的烟囱混凝土外筒高204米,采用“钢筋混凝土外筒+钢制内筒”双筒结构,是项目烟气排放、环保治理的核心构筑物,也是整个项目土建施工难度最大、安全管控级别最严的单体工程之一。
甘肃能化庆阳2×660MW煤电项目是甘肃省“十四五”能源规划的重点工程,项目位于甘肃省庆阳市宁县早胜镇,总占地面积34.51公顷,规划新建两台660MW超超临界空冷燃煤发电机组,采用“两机一塔”方案,同步建设脱硫、脱硝、除尘装置,设计年发电量约70亿千瓦时。

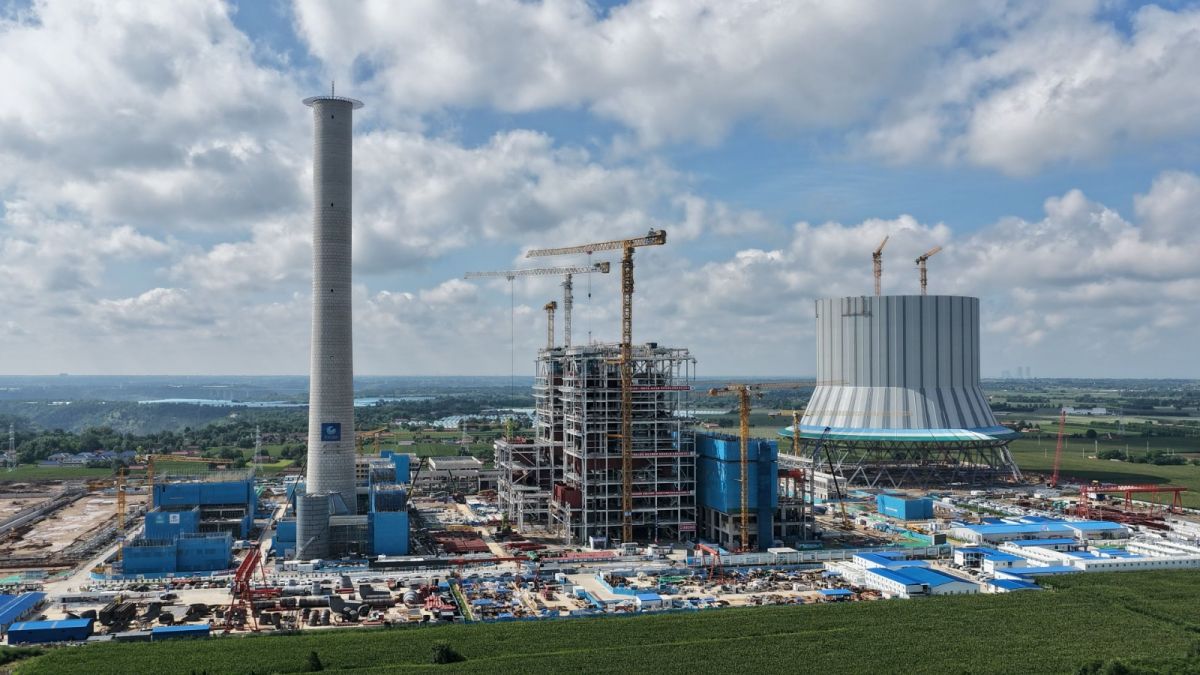

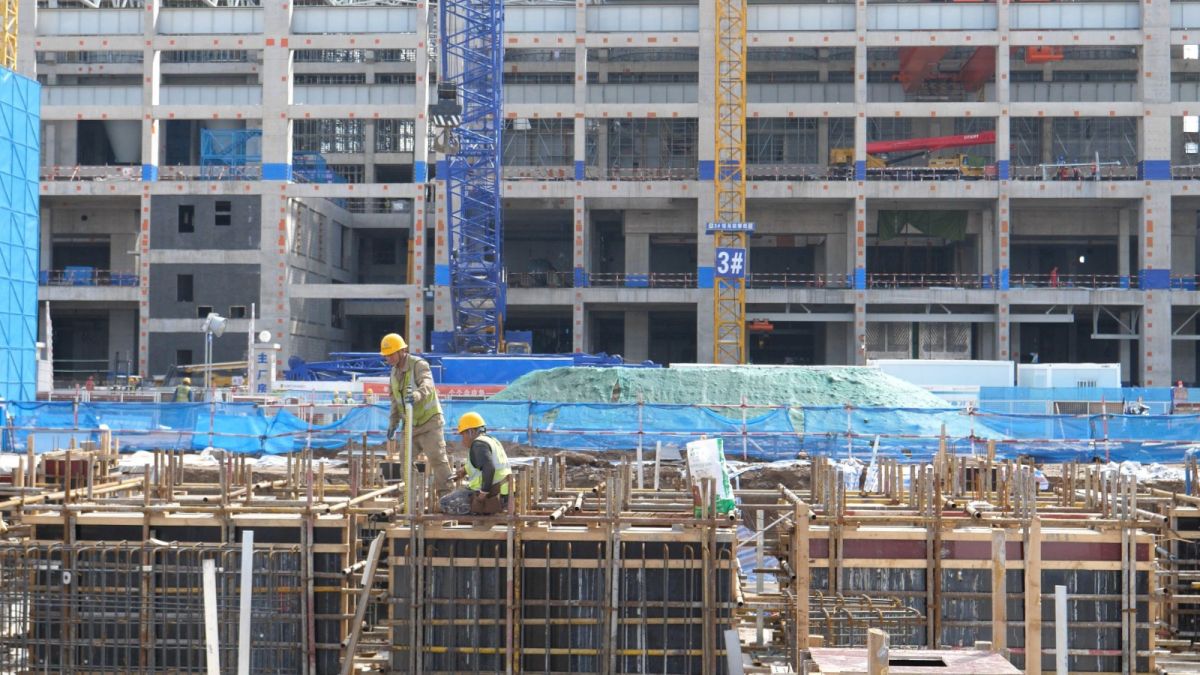

据甘能化(庆阳)发电有限公司工程部副主任杨进介绍,目前,项目整体建设稳步推进,1、2号主厂房A‑B列结构已顺利到顶,主厂房两台行车已经吊装就位,主厂房屋架全部安装完成。

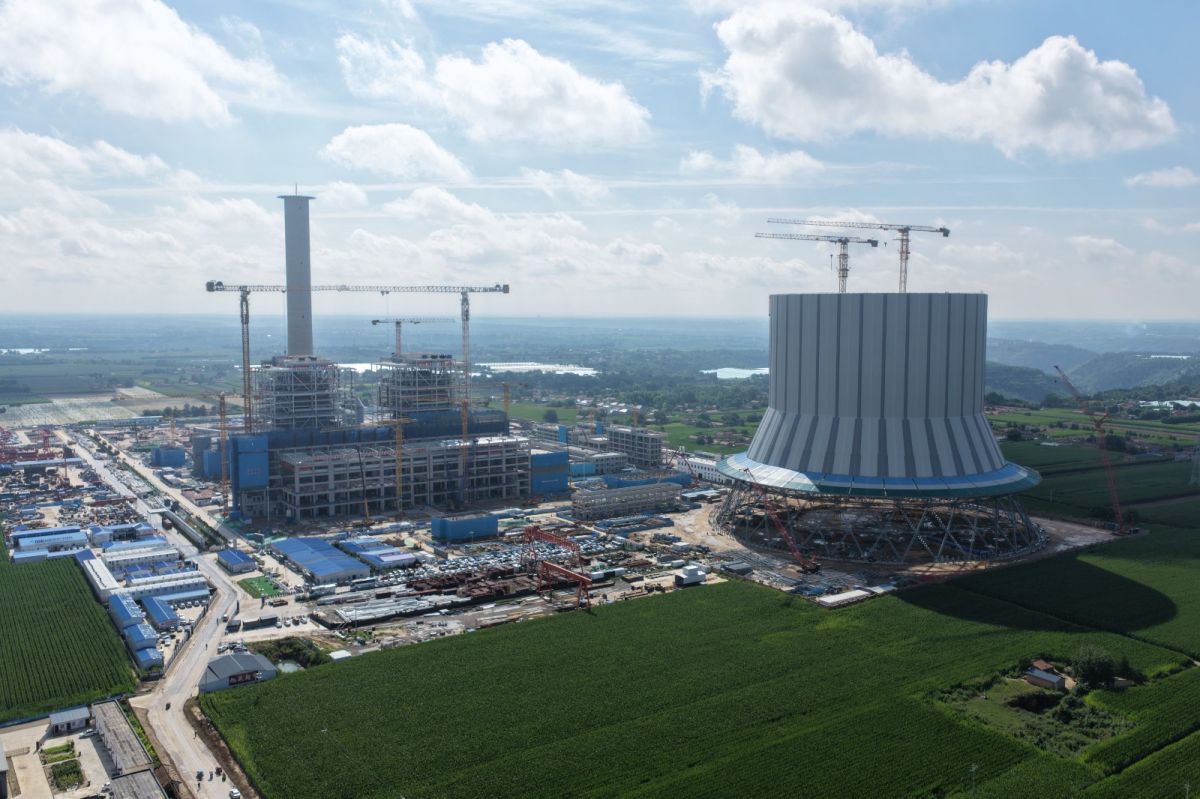

锅炉安装方面,1号、2号锅炉受热面安装进度分别完成50%、20%;此前,项目已全面完成1、2号锅炉大板梁吊装,各关键节点按计划高效推进。间冷塔施工至第12层,高度约127米。

按照计划,项目预计于2027年建成投运。杨进表示,年底将完成1、2号发电机吊装就位、1、2号汽轮机本体安装,届时,1号锅炉水压试验将具备条件。2026年正是项目建设的承上启下、决胜攻坚之年。

甘肃能化庆阳2×660MW煤电项目建成后,将有力增强甘肃电网主网架输电能力,保障陇东地区电力需求,提升西北电网稳定性,并为陇东能源基地建设和煤电清洁高效利用提供重要支撑。当前,全体建设者正紧扣节点,全力冲刺年度目标。
